01.-05. September

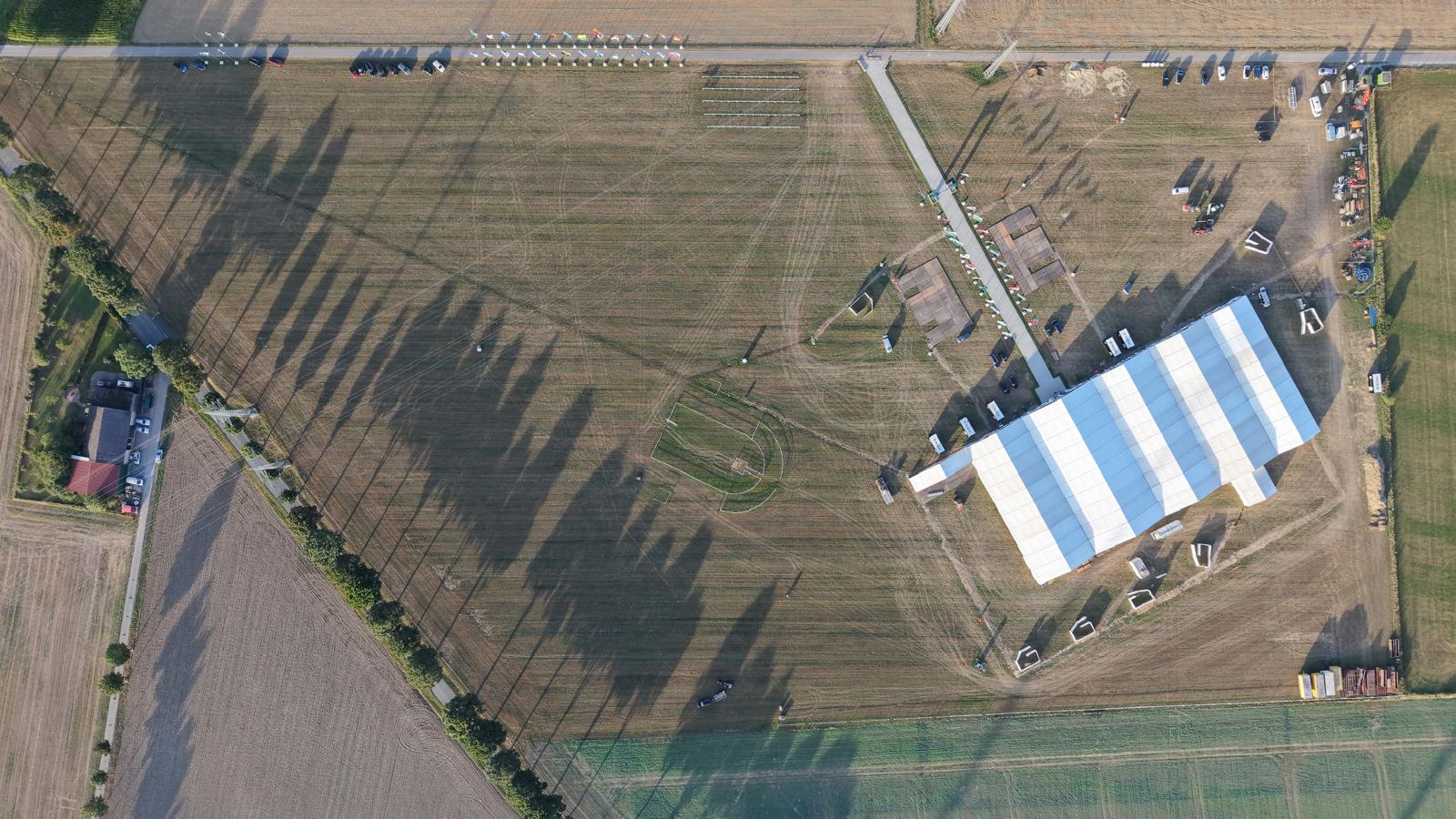

Endspurt

Die Wasserversorgung wurde fertiggestellt.
Der Antreteplatz wurde vorbereitet.
Die Kassenhäuser und weitere Bauzäune wurden aufgestellt.
Zelt 1und 2 wurden mit Tischen und Stühlen vorbereitet.
Alle Stühle wurden gereinigt.
Zelt 3-6 wurden für die Sparkassen KSF Party vorbereitet.

24.-31. August

Der Festplatz im Aufbau

Der Thron im Hauptzelt wurde fertiggestellt und die Sponsorenbanner aufgehangen.
Der Stromkästen wurden aufgestellt und verkabelt.
Die Parkplätze wurden vorbereitet und beschildert.
Der Boden der Biergärten wurden verlegt.
Die ersten Bier-Container wurden angeliefert und mit Strom versorgt.
Die Theken wurden geliefert
Bauzaunbanner wurden aufgestellt.
Die Fahnen am Weg zum Zelt und dem Zufahrtsweg hängen bereits.

16.-23. August

Der Zeltaufbau beginnt

Am Dienstag begann der Zeltaufbau mit dem Hauptzelt, sowie zwei Seitenzelten.
Die Beleuchtung der Wege und die Sockel der Fahnenstangen wurden angebracht.
Die „Pinkelrinnen“ Anlagen wurden aufgebaut.
Der Torbogen wurde aufgebaut.
Das letzte Stück Pflaster wurde bis ans Zelt verlegt und der Rollrasen verlegt
Der Unterbau für den Thron im Hauptzelt wurde vorbereited und der Teppich verlegt.
Die Sponsoren Zeltbanner wurden vorbereitet.

8.-15. August

Unser Festplatz nimmt Formen an.

Durch den tatkräftigen Einsatz der vielen Helfer konnten weite Teile des Festplatzes bereits vorbereitet werden.

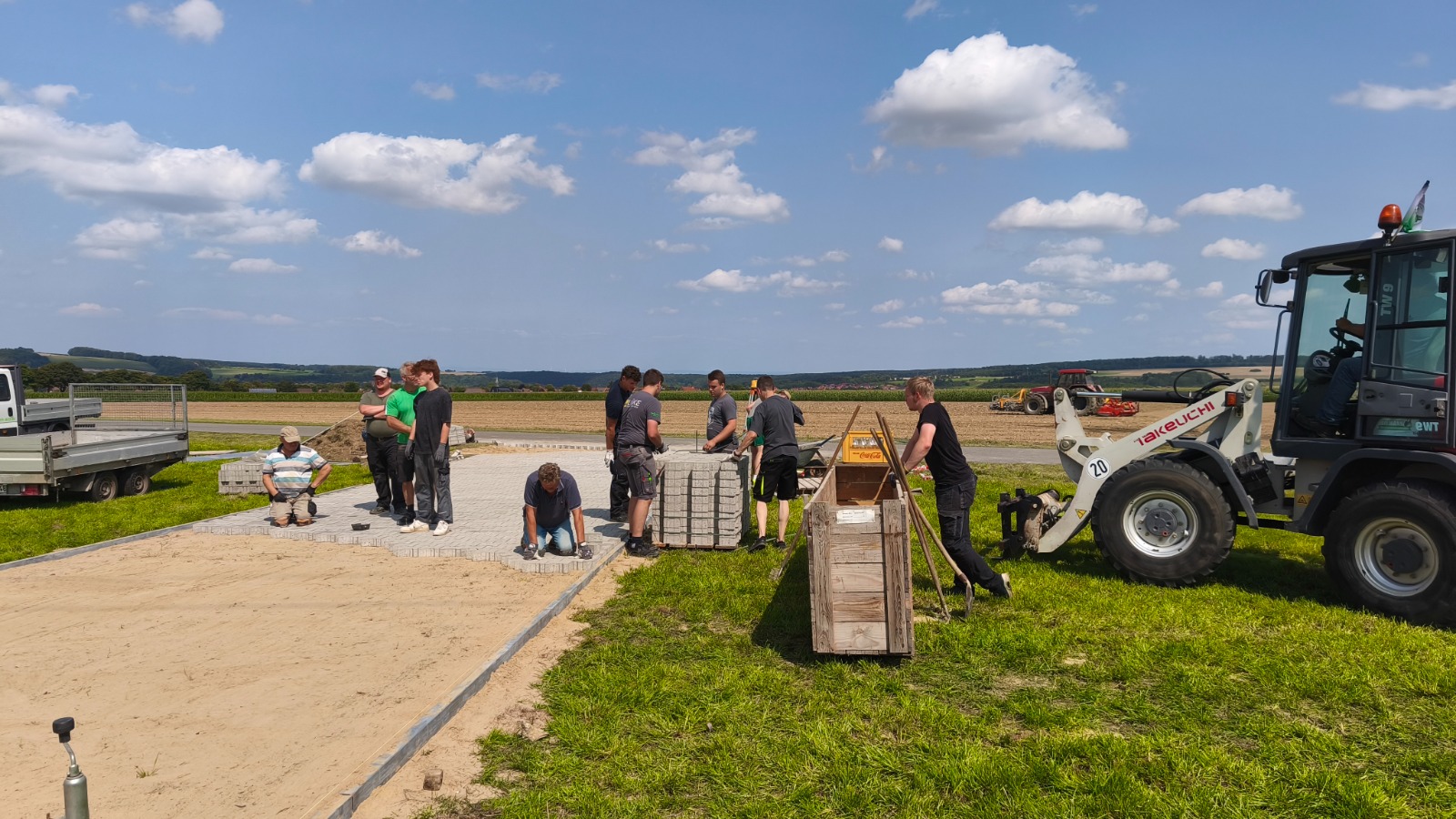

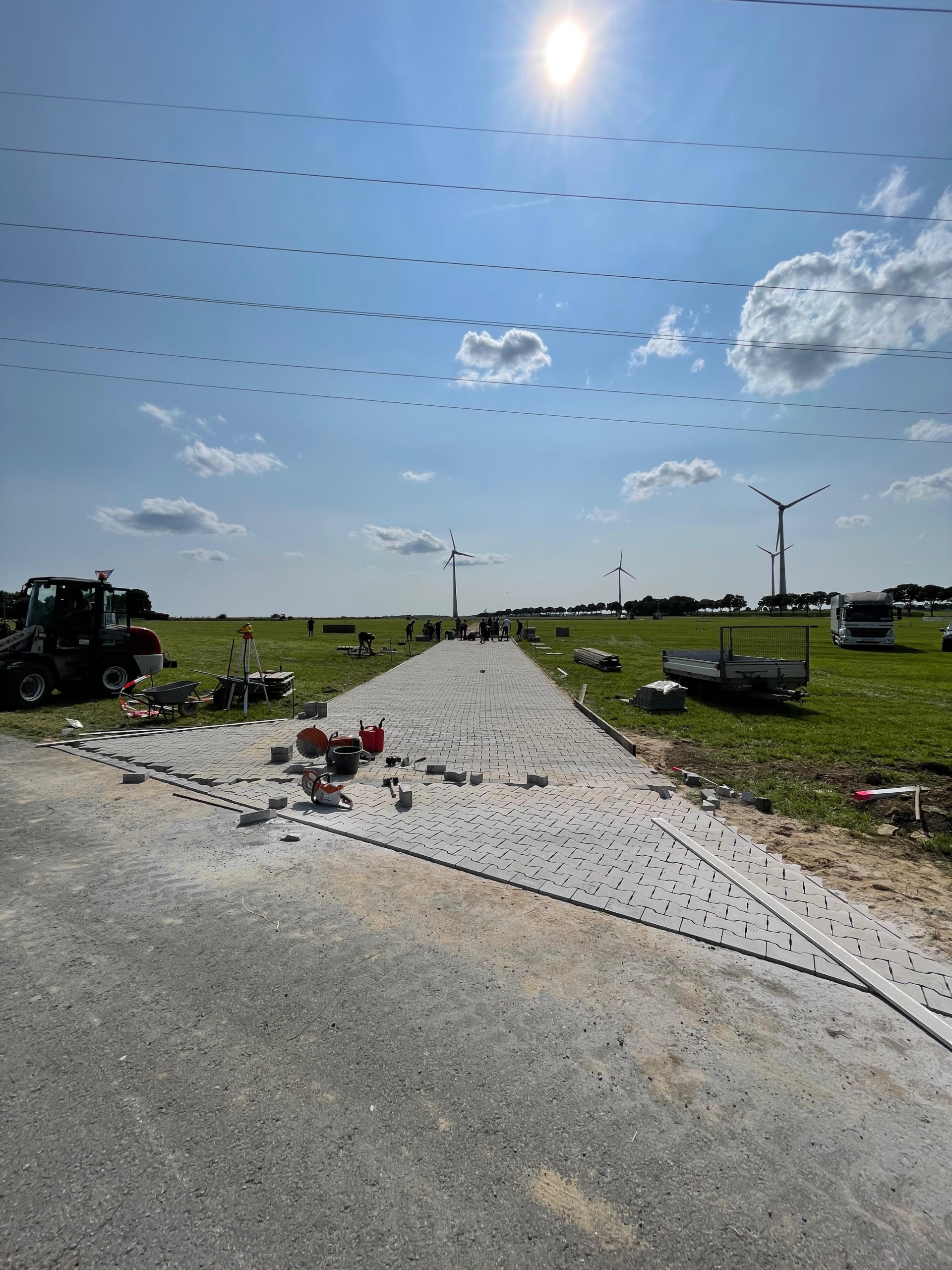

Der Weg zum Festplatz wurde bis auf die letzten 5 Meter vorbereitet und gepflastert.

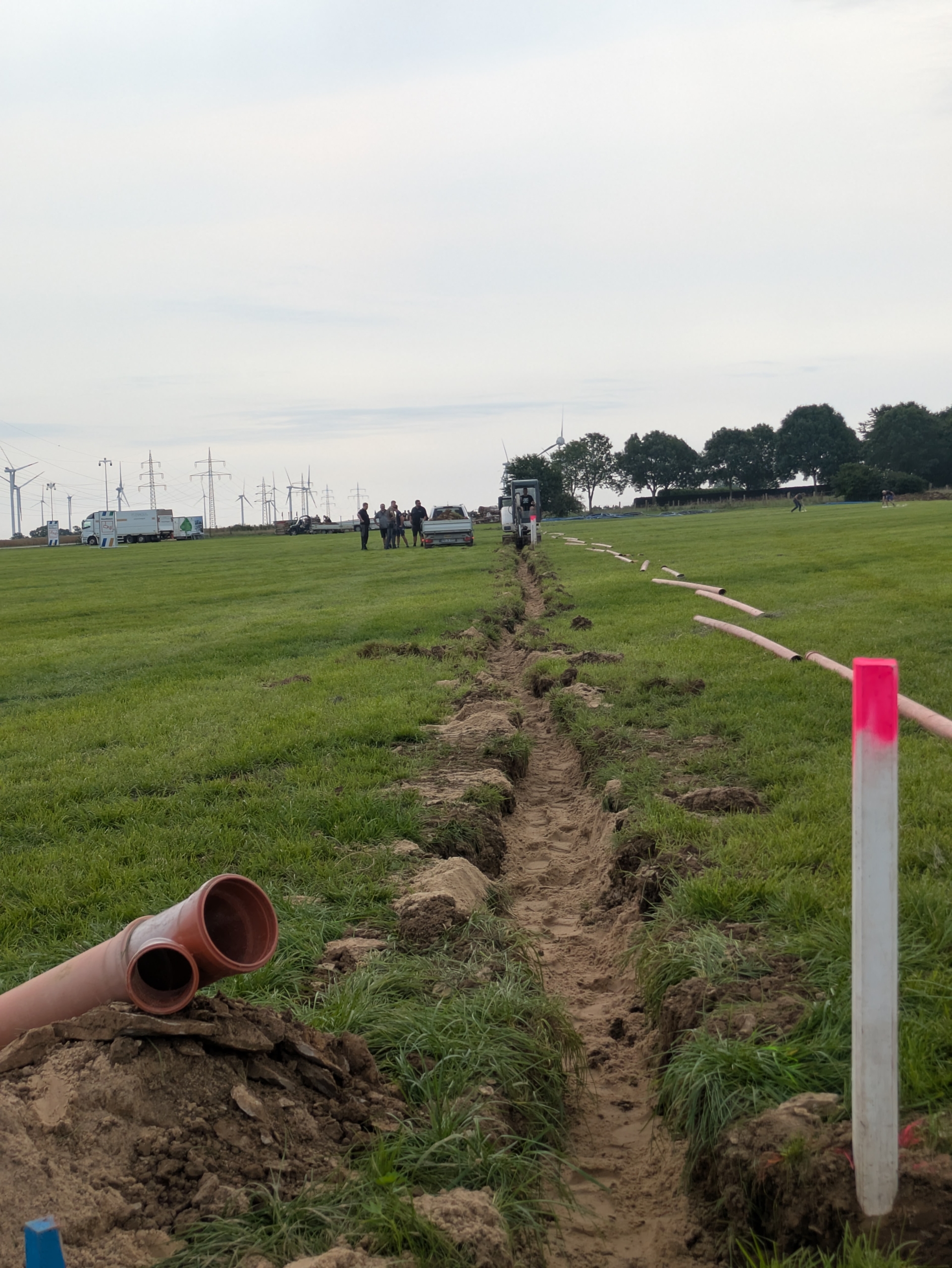

Die Gräben wurden ausgehoben. Wasser-, Abwasser- und Stromleitungen wurden verlegt.
Die Gräben wurden wieder verfüllt
Der Schießstand und der Fahrrad-Parkplatz wurden bereits fertiggestellt.
